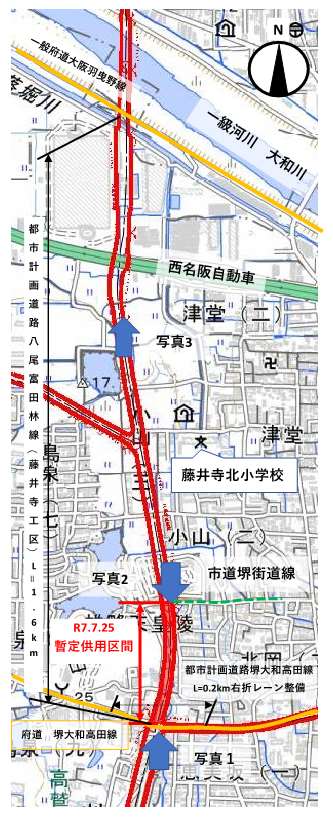

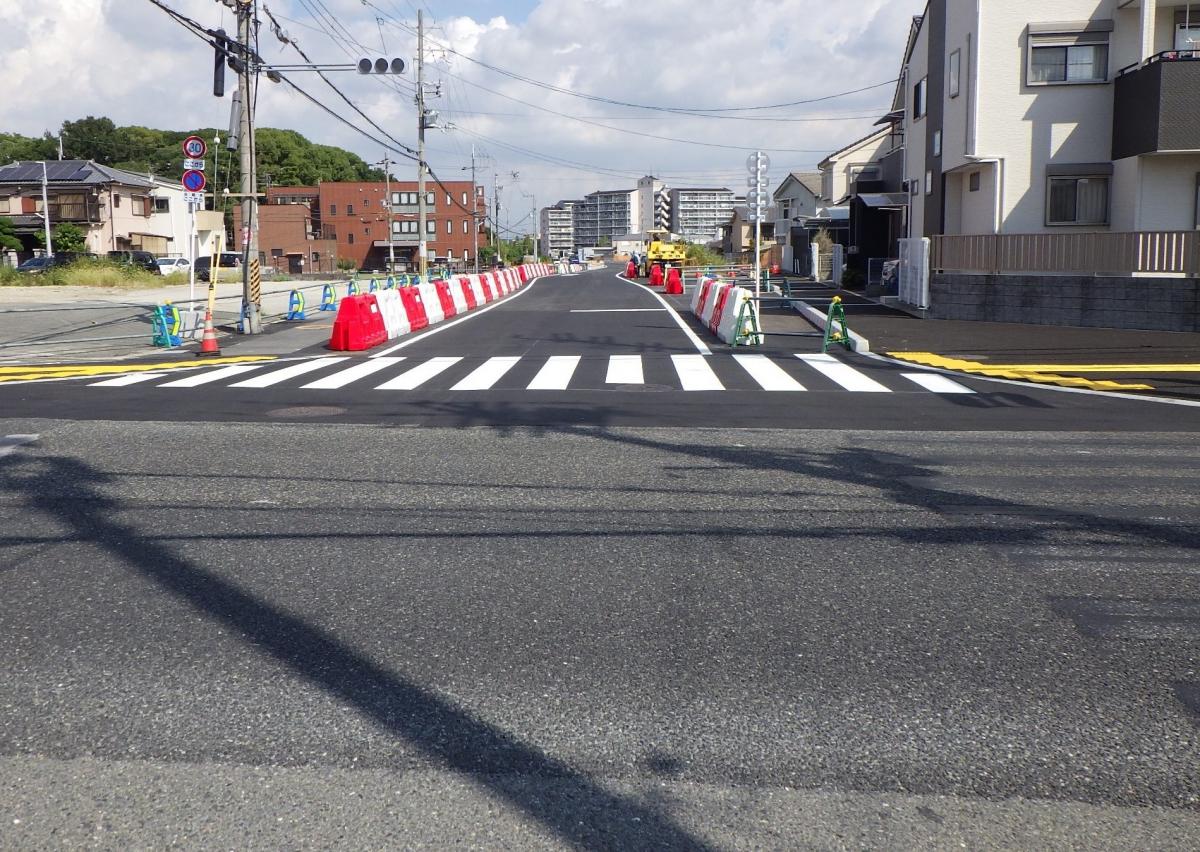

都市計画道路八尾富田林線(藤井寺工区)

担当 松原建設事業所・道路グループ
所在地 藤井寺市津堂四丁目から羽曳野市島泉九丁目
事業主体 大阪府
認可期間 平成30年7月5日から令和9年3月31日

大阪府都市整備部中期計画(案)参考資料(令和3年年3月)での位置付け

概成
事業概要

八尾市、藤井寺市、羽曳野市、堺市、富田林市を南北に結ぶ南河内地域の総延長11.4kmの重要幹線道路で、大阪中央環状線と大阪外環状線の中間に位置し、環状機能を補完する路線です。

藤井寺工区は、一般府道大阪羽曳野線から主要地方道堺大和高田線までの延長約1.6kmの区間について道路整備を行うものです。

事業経緯
  • 平成10年度:事業認可取得
  • 平成20年度:事業休止
  • 平成28年8月31日:都市計画の変更(幅員の見直し等)
  • 平成30年7月5日:事業認可取得
事業説明会

工事説明会(1)

令和5年6月23日

府道堺大和高田線から市道堺街道線までの約300m区間の工事実施にあたり、令和5年6月23日(金曜日)に工事説明会を開催しました。

工事説明会(2)

令和6年3月15日

府道堺大和高田線から市道堺街道線までの約300m区間の工事に関する進捗状況及び今後の予定について、令和6年3月15日(金曜日)に工事説明会を開催しました。

工事説明会(3)

令和6年5月17日

前回(令和6年3月15日)説明会の際に出たご意見・ご質問への回答のため、令和6年5月17日(金曜日)に工事説明会を開催しました。

事業担当者より
一言

平成30年7月5日事業認可を取得し、事業再開いたしました。鋭意、事業推進してまいりますので、引き続き事業へのご理解ご協力の程よろしくお願いいたします。
